Budsjettmalen er et Excel-ark med to ferdige budsjetter for tolv måneder: et resultatbudsjett som viser inntekter og kostnader, og et likviditetsbudsjett som viser når pengene faktisk går inn og ut av bankkontoen. Summer, feriepenger, arbeidsgiveravgift og saldoer regnes ut av formler du ikke trenger å røre. Malen er fylt ut med et lite eksempelfirma, slik at du ser hvordan arkene henger sammen før du skriver inn dine egne tall.


Filen åpner i Excel, i Google Regneark og i LibreOffice. Alle utregninger er ekte formler, så tallene oppdaterer seg med én gang du endrer noe.
Filen har tre ark.

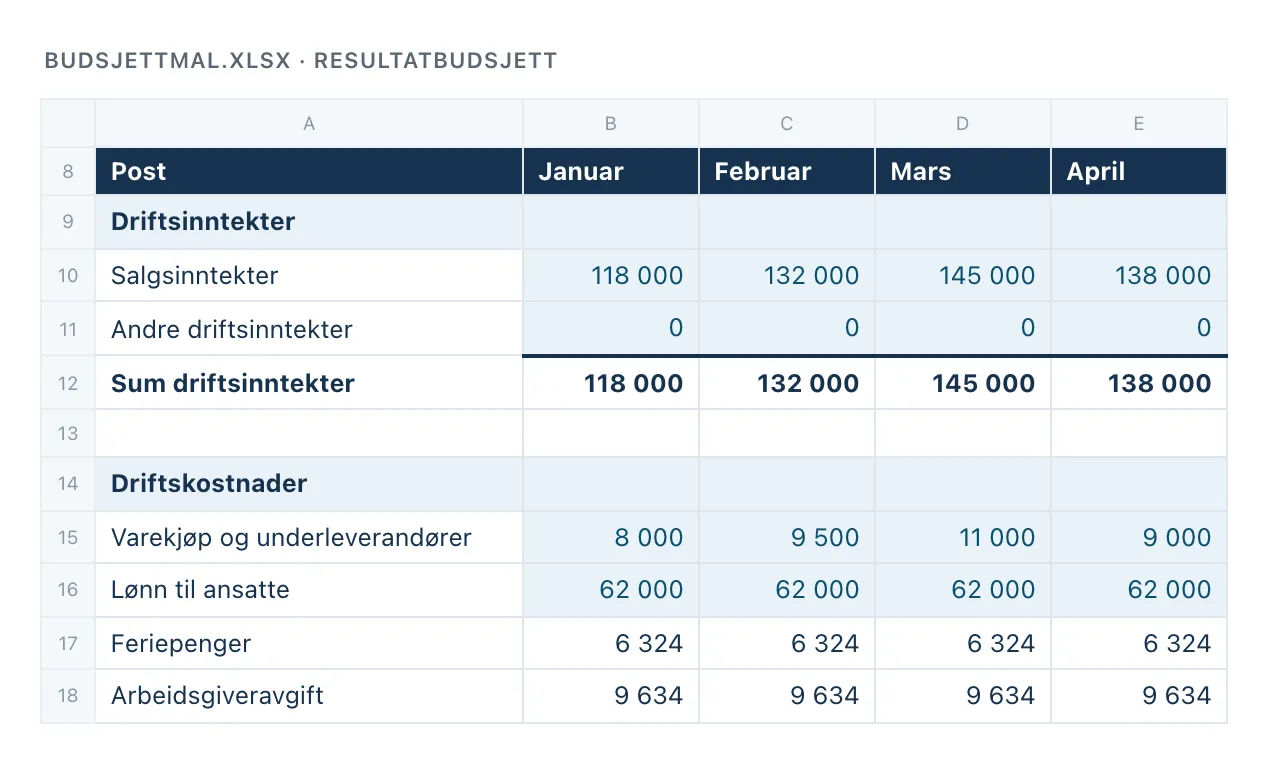

Resultatbudsjett har én kolonne per måned og en sumkolonne for året. Inntektene står øverst, driftskostnadene under, og nederst kommer driftsresultat, finansposter og resultat før skatt. Feriepenger og arbeidsgiveravgift regnes ut fra lønnsraden og satsene du legger inn i toppen av arket.
Likviditetsbudsjett har samme tolv kolonner, men følger pengene. Øverst står inngående saldo, så innbetalinger, så utbetalinger, og nederst utgående saldo. Januar er den eneste måneden du skriver inn inngående saldo selv. Resten av året henter tallet fra forrige måneds utgående saldo, så en svak måned forplanter seg videre akkurat slik den gjør i virkeligheten.
Slik bruker du malen er et kort instruksjonsark i selve filen, for de gangene du åpner budsjettet et halvår senere og har glemt hvor du skrev inn hva.
Cellene du skal fylle ut er blå. Alt annet er formler.
Resultatbudsjettet plasserer en inntekt i den måneden du gjør jobben, og en kostnad i den måneden du pådrar deg den. Likviditetsbudsjettet plasserer de samme beløpene i den måneden pengene treffer kontoen.
Derfor kan et firma vise pent overskudd i resultatbudsjettet og likevel gå tomt for penger i mars. Det er nesten alltid tidsforskjellen mellom faktura og betaling som gjør det, kombinert med avgifter som forfaller i klumper. Vi har skrevet mer om skillet i artikkelen om likviditetsbudsjett og resultatbudsjett, og om hvordan du kommer i gang i guiden hvordan sette opp budsjett. Kortversjonen av begrepene ligger i ordboken: budsjett, likviditetsbudsjett og resultatregnskap.
Fire poster gjør mest skade på likviditeten til et lite firma, fordi de forfaller sjeldnere enn månedlig og dermed blir store når de først kommer. Malen har egne rader for alle fire.
Mva-oppgjøret. Skattemeldingen for merverdiavgift skal leveres én måned og ti dager etter hver termin. Tredje termin, altså mai og juni, har frist 31. august. Fristene står i skatteforvaltningsforskriften § 8-3-10. For et firma på alminnelige tomånedersterminer betyr det en utbetaling i februar, april, juni, august, oktober og desember.
Arbeidsgiveravgiften. Den forfaller 15. januar, 15. mars, 15. mai, 15. juli, 15. september og 15. november, og dekker de to foregående månedene, ifølge Skatteetaten.
Forskuddstrekket. Fra 2026 skal forskuddstrekk og utleggstrekk betales til Skatteetaten innen første virkedag etter gjennomført trekk, i stedet for å settes av på skattetrekkskonto. Endringen er beskrevet av Skatteetaten. Arbeidsgiveravgiften beholdt sine gamle forfallsdatoer.
Feriepengene. De utbetales som regel i juni, samtidig som mange bransjer har sitt svakeste salg. I eksempelet i malen synker salget i juli og investeringen kommer i august, nettopp for å vise hvordan to slike måneder ser ut på rad.
Et budsjett er bare et anslag helt til du sammenligner det med de faktiske tallene. Fører du regnskapet i Conta, får du resultatet per måned rett ut av regnskapet og kan sette det ved siden av budsjettradene her. Da ser du hvilke anslag som holdt og hvilke som var ønsketenkning. Hva det koster står på prissiden.
Budsjettet er heller ikke det samme som en prognose. Budsjettet ligger fast gjennom året, prognosen oppdateres når virkeligheten endrer seg. Forskjellen er forklart i artikkelen om budsjett og prognoser.
Ja. Du laster den ned, bruker den og deler den videre uten å betale for den.
Ja. Last opp filen til Google Disk og åpne den med Google Regneark. Formlene følger med og regner videre. Det samme gjelder LibreOffice Calc.
Nei, det finnes ikke noe generelt lovkrav om at en liten bedrift skal sette opp budsjett. Banker og investorer ber som regel om et når du søker om finansiering, og et likviditetsbudsjett er den enkleste måten å oppdage en trang måned i tide.
Malen dekker tolv måneder, som er det vanlige for et driftsbudsjett. Er virksomheten fersk eller stram på likviditet, er det de tre nærmeste månedene i likviditetsbudsjettet du bør se på oftest.
Se på hvilken måned det skjer og hva som utløser det. Vanlige grep er å flytte en investering, avtale kortere betalingsfrist med kundene, forhandle lengre frist med en leverandør eller avtale kassekreditt med banken før du trenger den.
I resultatbudsjettet fører du beløp uten mva, fordi mva verken er inntekt eller kostnad for deg. I likviditetsbudsjettet fører du beløp inklusive mva, fordi det er de beløpene som faktisk går inn og ut av kontoen. Malen er satt opp slik.
